本季度产品路线图优先级排序的最佳框架

ALT: 本季度产品路线图优先级排序最佳框架,帮助技术团队聚焦高价值功能交付
为什么你的路线图总在季度末变成一张废纸?
每到季度规划会,几乎每个产品团队都会遇到同一个困境:需求池里堆满了来自销售、客户、工程师和高管的各方诉求,每件事听起来都"非常重要",每个人都觉得自己的需求应该排第一。会议结束时,路线图上写满了承诺,但三个月后复盘,真正交付并带来业务价值的功能寥寥无几。
产品路线图优先级排序的本质问题,不是信息不足,而是缺乏一套可执行的决策框架。 在与多个技术团队协作的过程中,我们一次次地看到同样的模式:团队并不缺少想法,缺少的是一套可以让所有人对齐、让取舍决策透明化的方法论。
本文将系统梳理当前最实用的几种优先级排序框架,分析它们各自的适用场景与局限,并给出一套可以在本季度立即落地的三步操作流程。无论你是初创公司的CTO、正在扩张的产品负责人,还是需要向董事会汇报交付计划的工程总监,这篇文章都值得在下一次规划会之前读完。
路线图优先级框架适用范围
适用场景:
- 季度规划会前,需要在多个功能需求之间做出明确取舍的团队
- 产品处于快速迭代阶段,资源有限但需求无限的初创公司
- 工程团队与商业团队之间存在优先级分歧,需要建立共同决策语言的组织
不适用或需谨慎的情况:
- 路线图完全由单一大客户合同驱动,商业约束已经决定了优先级,框架价值有限
- 团队规模极小(如两三人),正式框架可能带来不必要的流程负担,应优先保持执行速度
- 处于危机响应阶段(如系统宕机、安全事件),此时应切换到事件响应流程,而非路线图优先级流程
从混乱需求池到战略路线图:为什么优先级排序比功能开发更重要
产品管理领域有一个经典的悖论:功能越多,产品越复杂,用户越困惑,维护成本越高。根据 Atlassian 的产品管理研究,优先级排序框架是敏捷产品团队将战略意图转化为可执行计划的核心工具之一。然而,许多团队在使用这些框架时走入了两个极端:要么过于依赖感性判断,让嗓门最大的人决定优先级;要么陷入分析瘫痪,在各种评分矩阵中消耗大量会议时间却迟迟无法决策。
当前技术产品开发环境的一个显著变化是:AI 能力正在快速进入产品层。这意味着路线图排序不再只是"我们先做哪个功能"的问题,还涉及"我们是否应该引入一个新的 AI 模块,它的架构复杂度和不确定性如何影响季度交付计划"。关于 AI 系统引入对工程决策的影响,本季度CTO必须评估的AI系统架构模式这篇文章提供了更深入的架构层面分析,值得产品与工程团队一并参考。
优先级排序的另一个常见陷阱是将"紧急"与"重要"混淆。一个临时出现的大客户投诉看起来非常紧急,但它是否真的比正在积压的技术债更重要?这种判断需要框架支撑,而不是本能反应。有效的优先级框架应该做到三件事:让不同职能的人用同一种语言对话,将主观偏好转化为可比较的维度,并且能够随业务目标动态调整。
从理论到落地:三步快速启动你的季度优先级排序
第一步:统一需求入口,建立单一需求池
在任何框架介入之前,最重要的前提是所有需求都进入同一个可见的地方。这听起来显而易见,但在实践中,销售团队有自己的需求文档,工程团队有技术债积压列表,客户成功团队有 Slack 消息截图,高管有脑海中的想法。第一步是花不超过两个工作日,把所有需求统一收入一个协作工具(Jira、Linear、Notion 均可),并为每条需求附上最基本的信息:来源、目标用户、预期业务价值描述。不需要在这个阶段评分,只需完成汇总。
第二步:选择适合当前阶段的优先级框架并完成评分
不同阶段的产品需要不同的框架。完成需求汇总后,选择一种框架并组织一次结构化的评分会议(建议控制在 90 分钟以内)。评分会议的关键不是追求精确,而是让所有参与者对每条需求的相对价值达成明确共识。分歧本身是有价值的信息——它暴露了团队对业务目标的理解差异,应该被讨论而不是被平均值掩盖。
第三步:输出有时间边界的季度承诺清单,并明确排除项
优先级排序的产出不仅是"我们要做什么",同样重要的是"我们这个季度明确不做什么"。一份有效的季度路线图应该包含:进入本季度冲刺的优先事项(通常不超过三到五个主题)、列入下季度候选的储备项、以及明确搁置或拒绝的需求及理由。明确的排除项能够减少季度中途的需求插入,保护团队的执行节奏。
主流优先级排序框架横向对比
不同框架之间没有绝对的优劣,只有适合与不适合。以下对比覆盖了当前产品团队最常使用的几种方法:
| 比较维度 | RICE 评分框架 | MoSCoW 方法 | Kano 模型 | Impact vs. Effort 矩阵 |
|---|---|---|---|---|
| 核心逻辑 | 用覆盖面、影响力、置信度、投入计算优先级分值 | 将需求分为必须、应该、可以、不会四类 | 从用户满意度角度区分基础、期望、兴奋型功能 | 按业务影响与实现成本二维象限排序 |
| 适用团队规模 | 中型及以上,有足够数据支撑评估 | 各规模均适用,尤其适合快速分类 | 适合消费产品和用户研究驱动的团队 | 早期团队,需要快速做出粗粒度决策 |
| 决策透明度 | 高,数字化输出便于对齐 | 中,分类边界有时模糊 | 中高,需要用户调研支撑 | 中,主观判断成分较重 |
| 主要风险 | 数字游戏化,评分可能被操纵 | Must Have 类别过度膨胀 | 调研成本高,数据获取周期长 | 对"影响"和"投入"的理解分歧大 |
| 与 AI 产品的兼容性 | 适合,可将技术不确定性纳入置信度维度 | 适合快速阶段划分 | 需调整,AI 功能的用户满意度曲线不同于传统功能 | 适合,但需将 AI 系统复杂度显式纳入 Effort 评估 |
深度解析:四种框架的实战逻辑与常见误区
RICE 框架:数字背后的陷阱
RICE 框架是指通过 Reach(覆盖用户数)、Impact(对单个用户的影响程度)、Confidence(对评估结果的置信度)、Effort(所需投入工作量)四个维度计算优先级分值的方法,最终分值越高的功能优先级越高。RICE 的优势在于它将主观判断转化为可比较的数字,让跨职能团队能够围绕同一套数据对话。
然而,在实际操作中,RICE 最常见的误用是将评分变成政治游戏。各方倾向于高估自己支持的需求的覆盖面和影响力,低估其投入。有效的防范措施是在评分会议开始前,先就每个维度的评分标准达成共识,并要求每个评分都附上简短的理由说明。Confidence 维度尤其值得认真对待——对于还没有用户验证的新功能,置信度应该显著低于已有数据支撑的优化项。
MoSCoW:最容易滥用的简单框架
MoSCoW 方法因其简单直观而被广泛使用,但它也是最容易失效的框架。最常见的症状是:所有人都把自己的需求标记为 Must Have,导致"必须"类别膨胀到本季度根本无法完成的体量。
解决这个问题的关键机制是引入容量约束:在分类之前,先告诉团队 Must Have 类别的总体量上限(例如,按工程人天计算不得超过本季度可用工时的 60%)。这个约束会迫使真实的取舍发生,而不是把所有"重要的事情"都堆进 Must Have 然后在季度末统一延期。
Kano 模型:在 AI 产品中需要特别注意
Kano 模型将产品功能区分为基础型(缺失会引发不满但存在不会增加满意度)、期望型(线性满足用户期望)、和兴奋型(超出预期、带来惊喜)三类。在 AI 产品开发中,Kano 模型有一个特殊的挑战:AI 功能的"基础"属性正在快速演变。
六个月前还是竞争差异化的 AI 功能,今天可能已经是用户的基础预期。如果你的团队正在评估是否将 AI 能力引入产品路线图,关于 AI 基础设施的自建与外购决策同样会深刻影响优先级判断——2026年第三季度AI基础设施自建与外购决策框架这篇文章从工程架构角度系统分析了这一取舍,建议在路线图规划阶段同步参考。
Impact vs. Effort 矩阵:适合早期团队的快速工具
Impact vs. Effort 矩阵将所有需求按业务影响高低与实现难度高低分为四个象限:高影响低难度(优先执行),高影响高难度(战略规划),低影响低难度(填充项),低影响高难度(避免)。这个框架的优点是可以在一小时内完成整个需求池的初步分类,特别适合早期团队或需要快速做出粗粒度决策的场景。
它的主要局限是对"影响"和"投入"的评估高度依赖团队的共识基础。如果团队对业务目标没有清晰的对齐,"高影响"的定义会因人而异,导致矩阵结果失去参考价值。

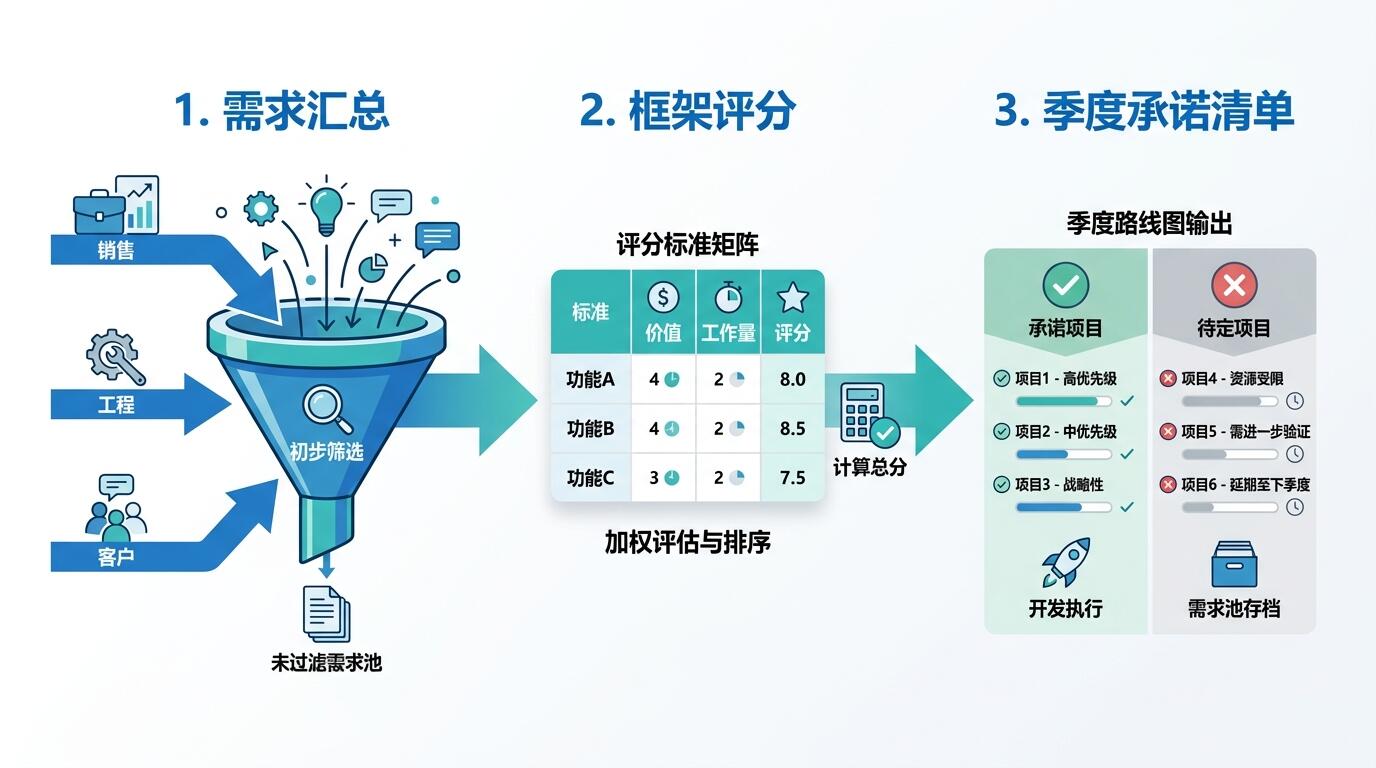

ALT: 产品路线图季度优先级排序流程,从需求汇总到框架评分再到季度承诺清单的完整决策路径
进阶处理:三种高难度情境下的优先级决策
情境一:工程技术债与新功能的直接竞争
技术债几乎从不会在优先级评分中赢过新功能——因为新功能有清晰的用户故事和业务价值描述,而技术债的价值是"避免未来的痛苦",难以量化。一个实用的处理方式是为技术债设立独立的预算比例(例如,固定占用每个冲刺 20-25% 的工程容量),将其从与新功能的直接竞争中剥离出来,而不是每次都让技术债在优先级评分中"输给"新功能需求。
根据 BSC Designer 在优先级框架与战略选择方面的研究,技术健康指标应该被纳入产品优先级决策的维度,而不是作为工程团队内部事务单独处理。
情境二:外部战略机会突然出现
季度中途出现的重大外部机会(如竞争对手关闭、大客户提出特殊需求)是对路线图纪律的最大考验。一个常见的错误是立即将新机会插入路线图,导致原有承诺无法完成,团队执行节奏被打乱。
建议的处理方式是引入"机会影响评估"步骤:新机会出现时,先在一到两天内完成快速评估,量化其对本季度已有优先项的替换成本,再做是否调整的决定。如果决定调整,必须同步明确哪个原有优先项被推迟,并向相关方沟通。
情境三:多个团队共享路线图的协调问题
当多个工程团队需要共享同一产品路线图时,优先级排序从工具问题变成了组织问题。这时候,技术性框架的作用是有限的,更重要的是建立清晰的决策权归属:谁有最终决定权?分歧如何升级?关于分布式团队的协调机制,如何在不失去团队效率的前提下管理分布式工程团队提供了可操作的工程管理视角,与路线图优先级流程高度互补。
一个常见的误区是认为"让所有人参与评分"就是民主决策,实际上这往往导致评分被稀释,结果向中间值聚拢,失去了真正的区分度。建议的做法是明确分工:让最了解业务数据的人负责"影响"维度的输入,让工程团队负责"投入"维度的输入,最终决策权归属于有明确责任的产品负责人或 CTO。
常见问题
如何选择适合我们团队当前阶段的优先级框架?
框架选择应该优先考虑两个因素:团队规模和数据成熟度。早期团队(少于十人,产品还在寻找 PMF)建议使用 Impact vs. Effort 矩阵,决策速度优先于精确度。中型团队(有一定用户基础和业务数据)适合 RICE 框架,数字化输出有助于跨职能对齐。如果产品以消费者体验为核心,且有能力进行用户调研,Kano 模型提供了更深层的用户满意度维度。不要试图同时使用多种框架,选一种先跑一个季度,复盘后再调整。
优先级排序框架是否适用于 AI 功能开发?
适用,但需要做出调整。AI 功能的一个特殊属性是技术不确定性通常高于传统软件功能,这会显著影响"投入"和"置信度"维度的评估。建议在使用 RICE 或类似框架时,为 AI 功能引入额外的"技术可行性"评分维度,并在置信度评分中显式体现对模型性能和数据可用性的不确定性。不要用与普通功能相同的置信度水平去评估一个还未验证过技术路径的 AI 模块,那会让路线图承诺失真。
季度规划会结束后,如何防止路线图在执行过程中被侵蚀?
路线图侵蚀的根源不是缺乏执行纪律,而是缺乏清晰的需求插入成本可见性。建议在路线图发布后,建立一个轻量级的变更机制:所有新插入的需求必须经过快速评估,并明确指出其替换了哪个原有优先项。这个机制不需要繁琐的流程,关键是让每次"插队"的成本对所有人可见。如果一个需求插入不需要替换任何现有优先项,那它通常意味着原有路线图的优先项本来就没有填满季度容量,这本身也是值得反思的信号。
核心要点
产品路线图优先级排序的核心价值不在于找到"正确答案",而在于让取舍决策过程透明、可重复、可问责。以下是本文最值得带走的几个判断:
- 没有普适的最优框架,只有适合当前团队规模、数据成熟度和产品阶段的框架;季度初应选定一种框架,跑完全程再评估是否调整。
- 优先级排序的最重要产出之一是明确的排除项——这个季度明确不做什么,与明确要做什么同等重要。
- 技术债不应与新功能在同一优先级池中直接竞争;建议为技术健康预留固定容量,从机制上保护工程可持续性。
- AI 功能的高技术不确定性需要在评分框架中显式体现,使用与普通功能相同的置信度标准会导致路线图承诺失真。
- 当多团队共享路线图时,技术框架只能解决部分问题,决策权归属的清晰化比选择哪种框架更关键。
在下一次季度规划会之前,选定一种框架,建立共同评分标准,并确保输出包含明确的排除项清单——这三步足以让你的路线图从一张愿望清单变成真正可执行的交付承诺。
如果你正在思考如何将技术路线图与 AI 架构决策更紧密地结合,或者需要一个能够从概念设计到生产交付全程主导的工程领导力合作伙伴,欢迎访问 Darius 官网,探索真实项目案例、技术洞见与经过验证的工程方法论。
参考来源
- Atlassian. "优先级排序框架".
https://www.atlassian.com/zh/agile/product-management/prioritization-framework - BSC Designer. "使用优先级框架支持战略选择".
https://bscdesigner.com/zh/prioritization-frameworks.htm - ProcessOn. "产品路线图完整指南,产品经理必备!".
https://www.processon.com/knowledge/chanpinluxiantu - IEEE. Institute of Electrical and Electronics Engineers — Software & Systems Engineering Standards.
https://www.ieee.org/
注:优先级排序方法论与工具持续演进,建议结合最新行业实践与团队实际情况进行调整,必要时咨询专业顾问。
